Strategie 2025: Mit dem OP E ist der nächste Meilenstein erreicht

, ,

Strategie 2025: Mit dem OP E ist der nächste Meilenstein erreicht

„Wir haben den nächsten Meilenstein erreicht“

„Was sich das Klinikum Lippe vor knapp vier Jahren vorgenommen hat, hielten viele zunächst für eine Vision, die vielleicht irgendwann einmal realisiert wird. Diese Vision wird tatsächlich Realität und das Klinikum Lippe setzt die ambitionierten Pläne jetzt um. Mit dem OP E als Muster-Einheit haben wir den nächsten Meilenstein erreicht“, sagt Dr. Johannes Hütte, Geschäftsführer des Klinikum Lippe.

Die Großbaustelle am Klinikum und den OP E schauten sich Landrat Dr. Axel Lehmann, Dr. Johannes Hütte und Pressevertreter heute gemeinsam an.

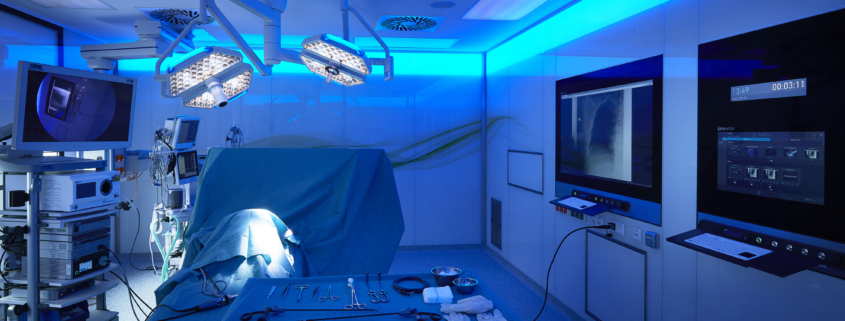

Der OP-E, bestehend aus zwei OP-Sälen, wird als Muster für den Neubau errichtet und erhält Glaswände sowie eine bereits für die vollautomatische Instrumentenanlieferung aus dem Steri vorgerichtete Rüstraumeinheit. Über diesen Rüstraum wird ab Ende 2022 jeder OP-Saal versorgt. Dazu entstehen auch eine neue Einleitung für diese beiden Säle sowie eine neuer Umkleidebereich, eine neue Schleuse und ein Diktierplatz für drei Ärzte.

Die OP-Säle werden mit einer digitalen Systemintegration von Care Syntax ausgestattet. Damit erhält jeder Chirurg während der Operation Zugriff auf alle erforderlichen Patientendaten und sämtliche Raumsteuerungen auf einem Feldbildschirm. Raumeinstellungen wie zum Beispiel die Beleuchtung können so einfach und zentral gesteuert werden. Über spezielle Kameras können Operationen für Studenten in Vortragsräume übertragen werden.

Eine der größten Baustellen in Lippe

Die aktuelle Großbaustelle am Standort Detmold des Klinikum Lippe wandelt durch einen Um- und Erweiterungsbau den OP zu einem hochmodernen OP-Zentrum und lässt den Neubau mit Betten -und Funktionstrakt entstehen. Geschäftsführer Dr. Johannes Hütte betont „Gerade hier ist es uns wichtig, dass die Unterbringung der Patienten den aktuellen Standards angepasst wird.“ Im neuen Gebäudeteil C wird deshalb eine Komfortstation untergebracht sein. Außerdem kommen neben den baulichen Veränderungen auch hochmoderne Logistikkonzepte für kurze Wege und effiziente Versorgungsstrukturen zum Einsatz.

Das Krankenhaus wird komplett neu gedacht

Mit der „Strategie 2025“ wurde eine Art Projektplan für die notwendigen baulichen Veränderungen am Klinikum Lippe etabliert. Doch hinter diesem Plan steckt viel mehr als Bau- und Modernisierungsvorhaben. Alle Erfordernisse an moderne Gesundheitsdienstleister wurden einbezogen: Welche Bedürfnisse haben Patienten heute? Was brauchen Mitarbeiter? Wie können Arbeitsplätze modern und effizient gestaltet werden? Welche Medizintechnik ist notwendig, um weiterhin exzellente Leistungen anzubieten?

Daraus entsteht eine prozessorientierte Planung oder wie der amerikanische Architekt Louis Sullivan es ausdrückte: „Form follows function“ – die Form folgt der Funktion. Arbeitsabläufe werden nicht mehr den baulichen Gegebenheiten angepasst, sondern genau umgekehrt. Mediziner und Pflegekräfte sollen sich wieder mehr dem Patienten widmen können, dafür haben sie diesen Beruf schließlich ergriffen. Die notwendige Infrastruktur dafür wird im Klinikum Lippe nun geschaffen.

In das Gesamtkonzept eingegliedert ist deshalb auch die Umstrukturierung der gesamten Krankenhaus-Logistik. Eine Mammutaufgabe – doch nur wenn Mitarbeitende nicht mehr lange Wege laufen müssen, um benötigte Arbeits- und Versorgungsmaterialien dorthin zu bringen, wo sie gebraucht werden, können sie wieder mehr am und mit dem Patienten arbeiten. Dafür wird die bisherige Logistik einmal über den Haufen geworfen und komplett neu gedacht. Lösungen für derartige Anforderungen im Gesundheitssektor sind mit sogenannten Vertikallagern relativ neu.

Neben der Optimierung der Logistik erfordert die herausragende Verbesserung der Bildgebung ebenfalls bauliche Anpassungen. In der Kardiologie am Standort Detmold wird ein dritter Linksherzkatheter- Messplatz eingebracht. In der Radiologie am Standort Lemgo wird für ein 3-TeslaMRT sowie eine biplane Angiographieanlage für die Neuroradiologie umgebaut. Dies sind alles Bausteine aus der Technologiepartnerschaft mit Siemens Healthineers, die das Klinikum Lippe im vergangenen Herbst abschließen konnten.

Jeder Bauschritt erfordert stets eine genaue Planung, weil alle Bereiche miteinander zusammenhängen. Da der Gesundheitscampus nicht auf der grünen Wiese komplett neu gebaut und dann umgezogen wird, sind manchmal Zwischenschritte und gewisse Abfolgen notwendig. So muss die Verwaltung, die sich aktuell links vom Haupteingang befindet, umziehen, damit das Verwaltungsgebäude abgerissen werden kann. An dieser Stelle wird 2024 die neue Zentrale Notaufnahme zur Verfügung stehen. Der Kreis Lippe unterstützt die Bauvorhaben für das Diagnostik-Center und die Zentrale Notaufnahme als Gesellschafter ganz wesentlich und stellt dem Klinikum Lippe über einen Zeitraum von vier Jahren jeweils fünf Millionen Euro zur Verfügung.

Zahlen, Daten und Fakten zum neuen Bauteil C

• Ca. 48.000 m³ Erdaushub insgesamt
• Ca. 22 m Aushubtiefe an der höchsten Stelle
• Ca. 13.000 m³ Beton für tragende Elemente (Decke, Wände, Fundamente)
• Ca. 1.900 Tonnen Stahl (Bewehrung) für Betonbauteile
• 60 verschiedene Firmen mit unterschiedlichen Gewerken am Bau beteiligt
• Bis heute 29 Monate Bauzeit inklusive Vorbereitung und Baufeldräumung
• Ca. 113 (interne) Projekte vor und neben dem Bauteil C bisher, um diesen zu ermöglichen (Umsiedlungen, Umstrukturierungen etc.)
• Gebäudemaße künftig: Länge 121 m, Breite 29 m in den oberen Geschoßen und ca. 41 m in den Untergeschoßen
• Gesamtanzahl der Geschoße: 5
• Künftige Abteilungen im Bauteil C: Stationen für Patienten, Endoskopie, Intensivstation, OP, Wirtschaftshof, Warenlogistikflächen, Technik
